Thủ tướng Phạm Minh Chính kiểm tra tiến độ đường dây 500kV Lào Cai – Vĩnh Yên

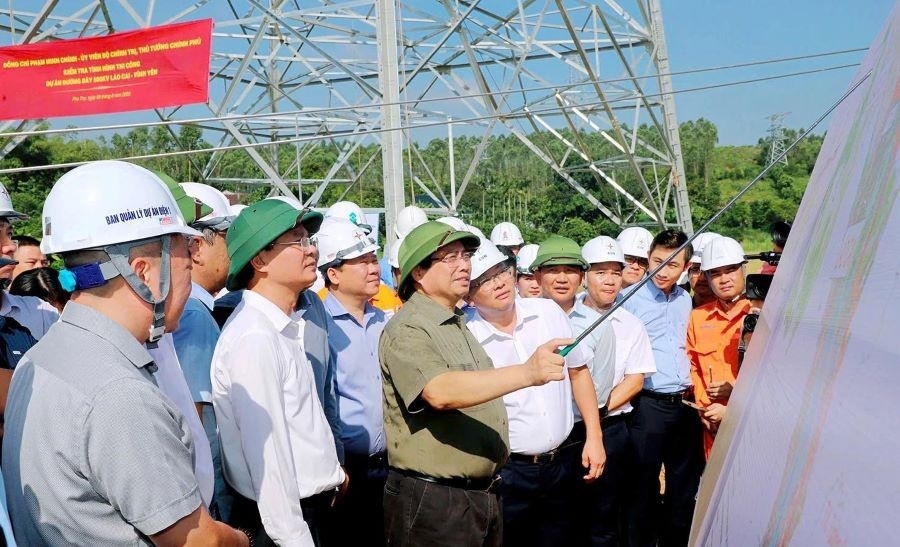

Sáng 9/8, tại tỉnh Phú Thọ, Thủ tướng Phạm Minh Chính cùng đoàn công tác đã đi kiểm tra tiến độ thi công dự án Đường dây tải điện 500kV Lào Cai - Vĩnh Yên.
Xã Đại Đình: Bốc thăm vị trí đất tái định cư dự án đường dây 500kV Lào Cai – Vĩnh Yên Lãnh đạo tỉnh Phú Thọ kiểm tra dự án Đường dây 500kV Lào Cai - Vĩnh Yên

Thủ tướng Phạm Minh Chính đã nghe chủ đầu tư báo cáo kết quả xây dựng tiến độ thi công dự án đường dây tải điện 500kV Lào Cai - Vĩnh Yên và thăm hỏi, động viên các kỹ sư, công nhân thi công.

Thủ tướng cũng cũng đã đến kiểm tra trực tiếp khu vực thi công dự án tại địa bàn các xã Dân Chủ, xã Thái Hòa của tỉnh Phú Thọ.

Sáng 9/8, tại tỉnh Phú Thọ, Thủ tướng Phạm Minh Chính cùng đoàn công tác đã đi kiểm tra tiến độ thi công dự án Đường dây tải điện 500kV Lào Cai - Vĩnh Yên.
Sáng 9/8, tại tỉnh Phú Thọ, Thủ tướng Phạm Minh Chính cùng đoàn công tác đã đi kiểm tra tiến độ thi công dự án Đường dây tải điện 500kV Lào Cai - Vĩnh Yên.

Dự án Đường dây 500kV Lào Cai - Vĩnh Yên là dự án quan trọng quốc gia, được Thủ tướng Chính phủ giao Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư.

Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng, tổng chiều dài khoảng 229,5 km, đi qua địa phận 31 xã, thuộc 2 tỉnh Lào Cai và Phú Thọ, có tổng số 468 vị trí móng cột điện. Dự án ảnh hưởng đến 2.189 hộ dân, trong đó có 213 hộ phải tái định cư.

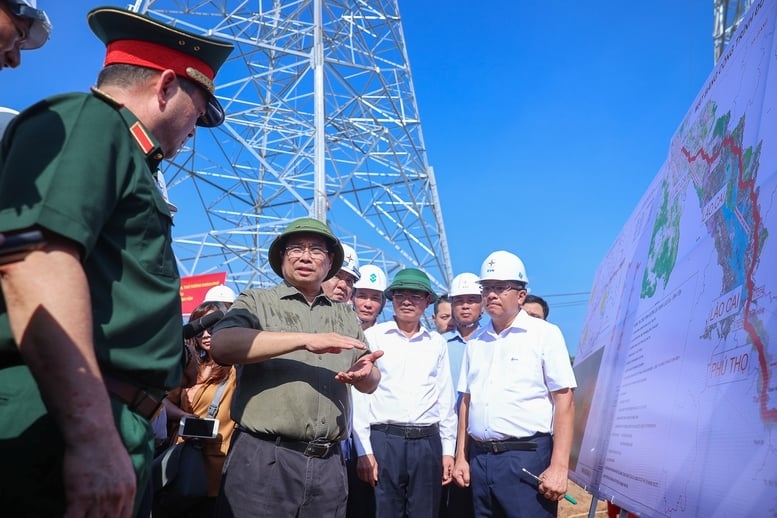

Thủ tướng Phạm Minh Chính trực tiếp kiểm tra tiến độ thi công Dự án Đường dây 500 kV Lào Cai - Vĩnh Yên trên địa bàn xã Thái Hoà, tỉnh Phú Thọ
Thủ tướng Phạm Minh Chính trực tiếp kiểm tra tiến độ thi công Dự án Đường dây 500 kV Lào Cai - Vĩnh Yên trên địa bàn xã Thái Hoà, tỉnh Phú Thọ

Theo Tập đoàn Điện lực Việt Nam, hiện nay các gói thầu của dự án đang được tổ chức thi công đồng loạt trên toàn bộ mặt bằng công trường theo đúng tinh thần "vượt nắng, thắng mưa, không thua gió bão", "3 ca, 4 kíp", “làm ngày không đủ tranh thủ làm đêm, thi công xuyên ngày nghỉ để hoàn thành dự án.

Các liên danh nhà thầu đã huy động hàng trăm mũi thi công, hàng nghìn chuyên gia, kỹ sư, công nhân, người lao động và tăng cường thiết bị thi công để đẩy nhanh tiến độ dự án.

Thủ tướng Chính phủ Phạm Minh Chính hỏi thăm, động viên kỹ sư, công nhân đang thi công Dự án Đường dây 500kV Lào Cai - Vĩnh Yên trên địa bàn xã Dân Chủ
Thủ tướng Chính phủ Phạm Minh Chính hỏi thăm, động viên kỹ sư, công nhân đang thi công Dự án Đường dây 500kV Lào Cai - Vĩnh Yên trên địa bàn xã Dân Chủ

Đến nay, công tác giải phóng mặt bằng hoàn thành 468/468 vị trí móng cột; bàn giao mặt bằng hành lang tuyến được 196/242 khoảng néo, đạt 81%. Các đơn vị thi công đã hoàn thành 468/468 vị trí móng cột; lắp dựng cột thép được 306/468 vị trí cột, đang vận chuyển tập kết và lắp dựng 162 vị trí cột còn lại. Cùng với đó, đang tiến hành rải và kéo dây tại 22/242 khoảng néo.

Đại diện EVN cho biết, công tác triển khai dự án đang gặp một số khó khăn, vướng mắc chính như: Điều kiện thời tiết, địa hình bất lợi; lực lượng nhân công của nhà thầu không đáp ứng đủ nhu cầu của dự án trong điều kiện cường độ thi công cao, thời gian ngắn và triển khai đồng thời nhiều công việc; công tác giải phóng mặt bằng chưa hoàn thành, thậm chí một số hộ dân gây khó khăn, cản trở thi công...

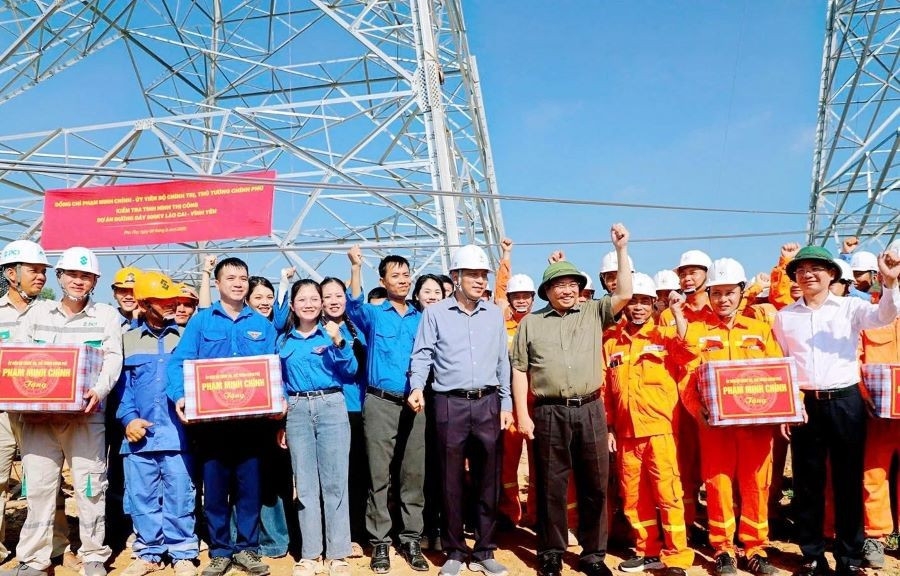

Thủ tướng Phạm Minh Chính tặng quà, động viên các đơn vị đang thi công.
Thủ tướng Phạm Minh Chính tặng quà, động viên các đơn vị đang thi công.

Kiểm tra tại vị trí móng cột VT404 trên địa bàn xã Thái Hoà, tặng quà động viên các lực lượng thi công tại công trường, Thủ tướng Phạm Minh Chính biểu dương tinh thần lao động hăng say của công nhân, người lao động, cũng như sự hỗ trợ, động viên có hiệu quả của lực lượng dân quân, cựu chiến binh, công an và các tổ chức chính trị xã hội như thanh niên, hội phụ nữ… để đến nay việc lắp dựng cột VT404 cao 98 m đã hoàn thành, với tổng khối lượng 300 tấn sắt thép; đang tiến hành kéo dây…

Kiểm tra dự án tại vị trí cột móng VT369 trên địa bàn xã Dân Chủ - cột điện cao nhất dự án vượt sông Lô, cao 130m, nặng 360 tấn, Thủ tướng Phạm Minh Chính biểu dương tinh thần chủ động, quyết tâm cao nhất, quyết liệt hoàn thành nhiệm vụ được giao của các địa phương và các lực lượng tham gia dự án; đề nghị các chủ thể liên quan tiếp tục quyết tâm cao, nỗ lực lớn, hành động quyết liệt thúc đẩy triển khai dự án.

Sau khi thị sát công trường, Thủ tướng Chính phủ đã có buổi làm việc với lãnh đạo các bộ, ngành, Tập đoàn Điện lực - chủ đầu tư, các nhà thầu và lãnh đạo 2 tỉnh Lào Cai, Phú Thọ giải quyết các khó khăn, vướng mắc, quyết tâm sớm hoàn thành dự án.

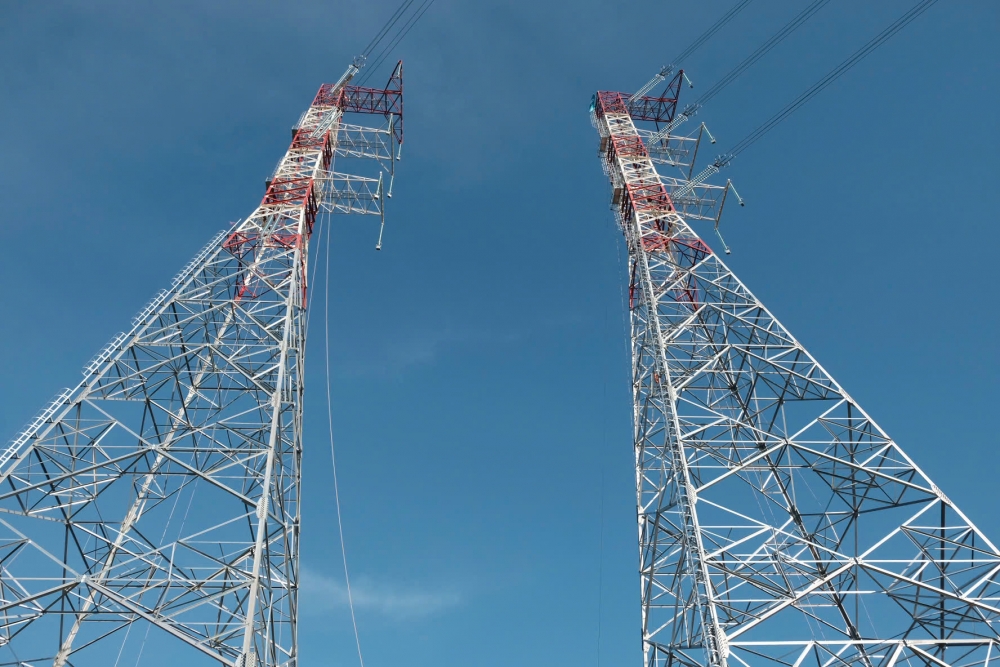

iện lắp dựng cột thép đạt 306/468 vị trí, bằng 65,38% tiến độ
Hiện lắp dựng cột thép đạt 306/468 vị trí, bằng 65,38% tiến độ

Nhấn mạnh ý nghĩa quan trọng của dự án, Thủ tướng Chính phủ Phạm Minh Chính biểu dương các bộ, ngành Trung ương; cấp uỷ, chính quyền, nhân dân 2 tỉnh Lào Cai, Phú Thọ; các lực lượng Quân đội, Công an và sự quyết tâm, nỗ lực của Tập đoàn Điện lực - chủ đầu tư và các nhà thầu trong triển khai dự án.

Thủ tướng Chính phủ Phạm Minh Chính yêu cầu, dứt khoát đến 19/8/2025 phải hoàn thành dự án để tăng cường khả năng vận hành an toàn, ổn định của Hệ thống điện quốc gia, giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc và các tỉnh lân cận.

Dự báo trước tình hình thời tiết bất lợi (mùa mưa đến sớm hơn khoảng một tháng so với dự kiến, với mưa lớn kéo dài liên tục) gây ảnh hưởng đến công tác thi công, EVN đã chỉ đạo các nhà thầu chủ động điều chỉnh kế hoạch, biện pháp thi công phù hợp để đẩy nhanh tiến độ dự án, lấy lại phần tiến độ đã chậm, phấn đấu hoàn thành dự án theo đúng tiến độ Thủ tướng đã đề ra.
