Thanh Hoá: Dự án thủy điện Hồi Xuân hơn 3.300 tỷ vẫn dang dở sau 15 năm
Dự án Thủy điện Hồi Xuân trên sông Mã (huyện Quan Hóa, tỉnh Thanh Hóa) có tổng vốn đầu tư hơn 3.300 tỷ đồng, nhưng 15 năm qua vẫn chưa hoàn thành, nhiều hạng mục đã hoen rỉ, xuống cấp.
| Thanh Hoá: Tai nạn giao thông liên hoàn, nhiều người bị thươngThanh Hoá: Nét cổ kính Nghè Nguyệt Viên cổ hơn 400 năm tuổiThanh Hoá: Công an xác minh vụ nữ sinh lớp 7 bị đánh hội đồng |
![]() |
| Dự án Thuỷ điện Hồi Xuân do Công ty CP đầu tư và xây dựng điện Hồi Xuân VNECO (thuộc Tổng công ty CP xây dựng điện VN) đầu tư trên sông Mã (thuộc địa phận thị trấn Hồi Xuân, huyện Quan Hóa, tỉnh Thanh Hóa), trên tổng diện tích hơn 600 ha, với tổng mức đầu tư 3.320 tỷ đồng. Nhà máy có công suất 102 MW, sản lượng điện hằng năm 432 triệu kWh. |
![]() |
| Dự án khởi công từ tháng 3/2010, khi đang triển khai dự án, do không đủ năng lực về tài chính, chủ đầu tư đã phải dừng thi công nhiều lần. Đến tháng 8/2018, nhà máy đã thi công được 93% khối lượng công trình và dừng thi công từ đó cho đến nay. |
![]() |
| Sau một thời gian thi công rầm rộ, đến năm 2014, việc triển khai dự án chững lại và trong cùng năm, dự án được chuyển giao cho Công ty Dịch vụ Thương mại Sản xuất và Xây dựng Đông Mê Kông. Đến năm 2016, dự án được thi công trở lại, tuy nhiên, từ khoảng năm 2019 đến nay, dự án này lại dừng thi công, nguyên nhân được đưa ra là do thiếu vốn. |
![]() |

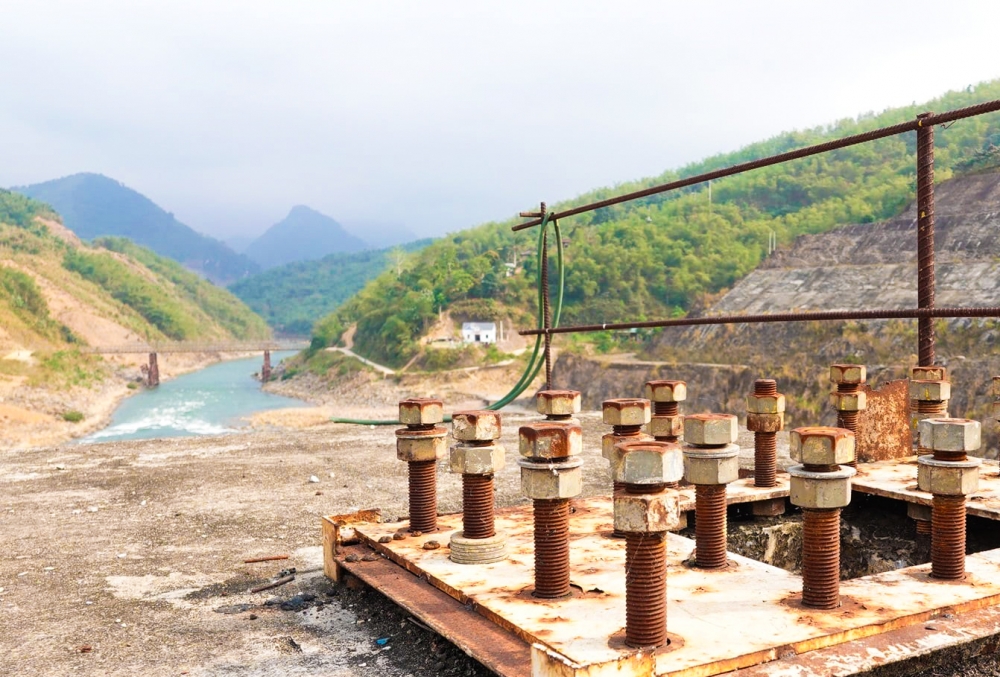

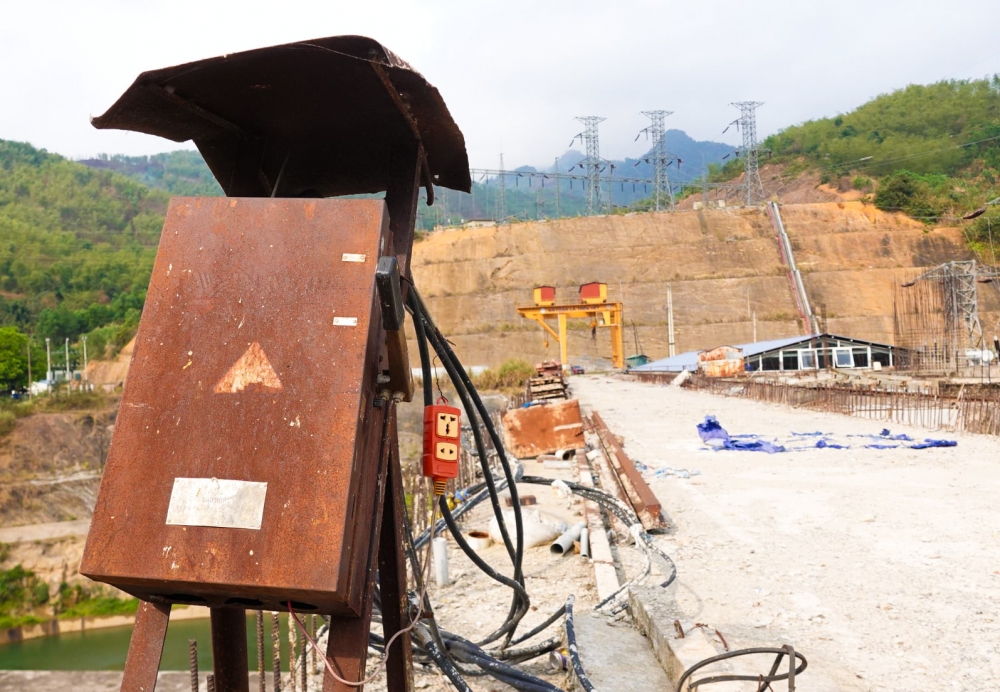

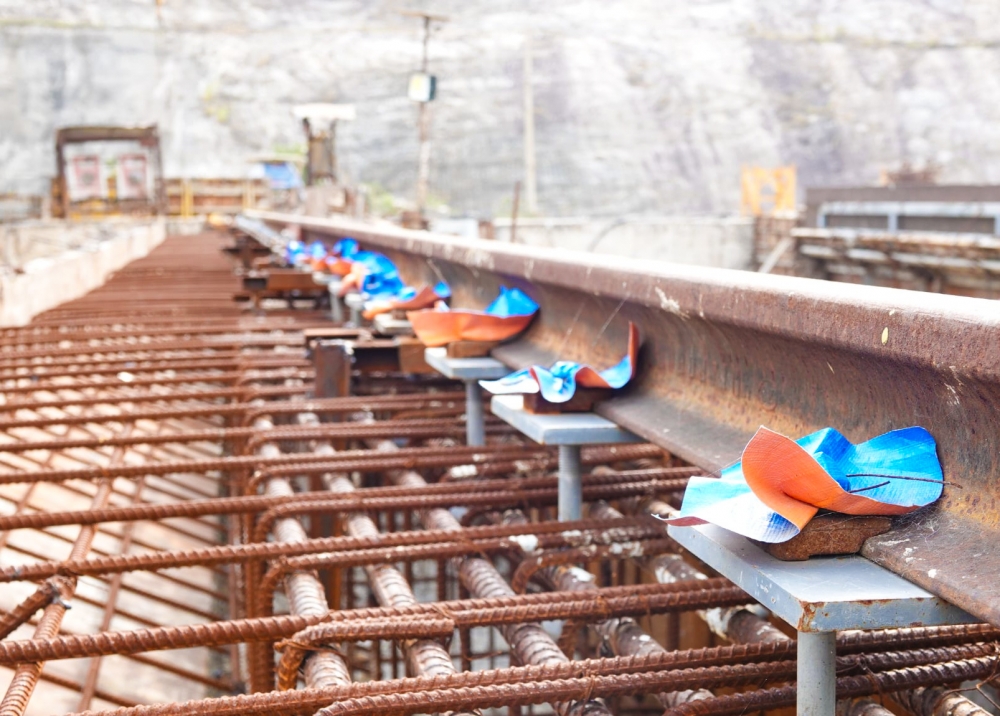

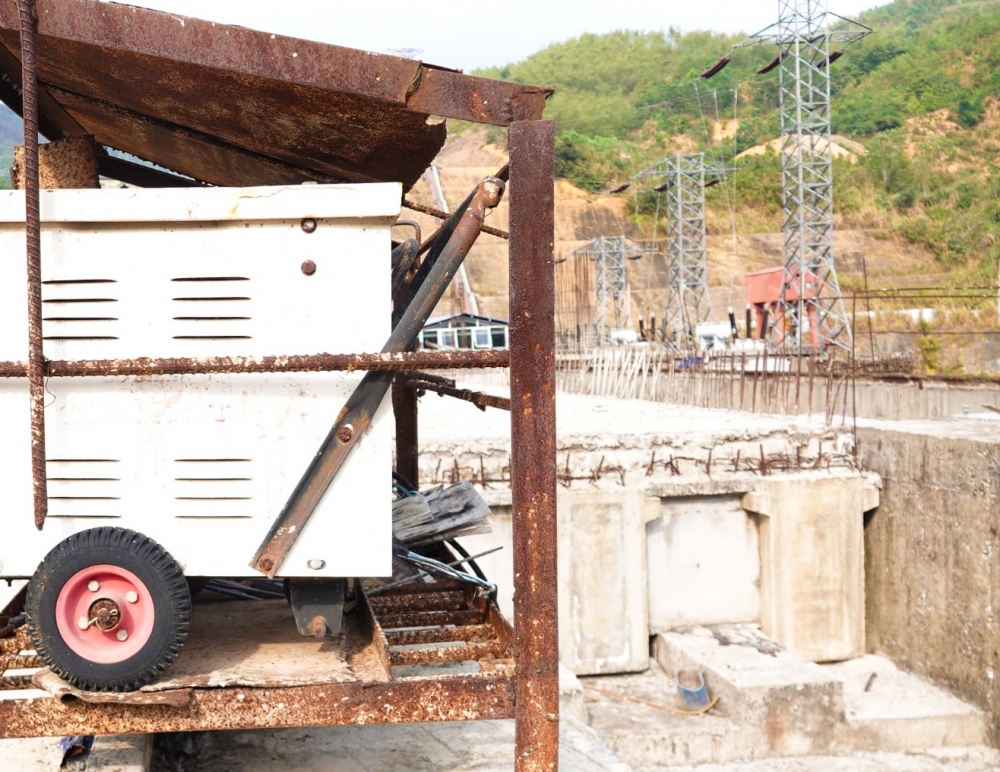

| Ghi nhận của PV, sau 15 năm khởi công xây dựng tại dự án này đã không còn hoạt động thi công, các trang thiết bị, máy móc, vật tư đang “đắp chiếu”, hoen gỉ. |
![]() |
| Nhiều người dân sống quanh khu vực dự án cho biết, khoảng 6 năm trở lại đây (từ năm 2019), dự án này không triển khai, ảnh hưởng lớn đến đời sống, công việc của người dân. Nhiều diện tích đất thuộc vùng dự án người dân không thể canh tác, dẫn đến thiếu đất trồng trọt. Trong khi đó, nhiều hộ dân vẫn chưa được nhận tiền đền bù cũng như các chính sách hỗ trợ do bị ảnh hưởng từ dự án. |
![]() |

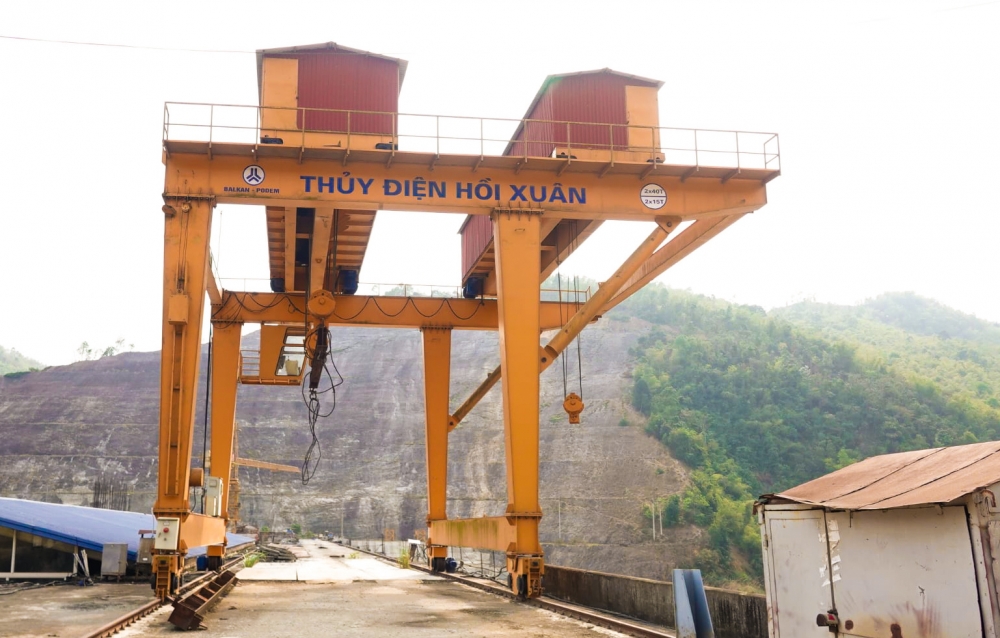

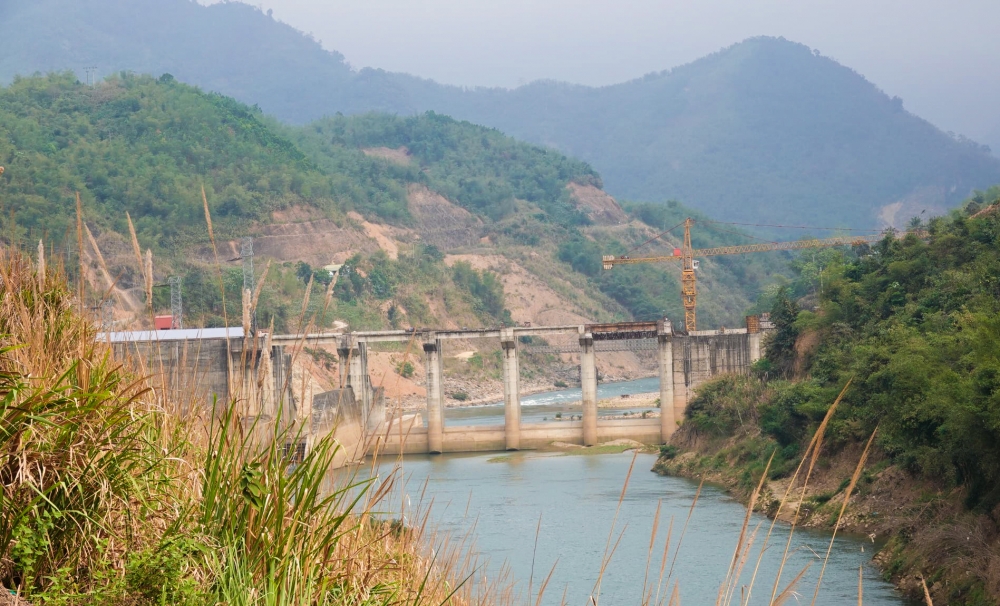

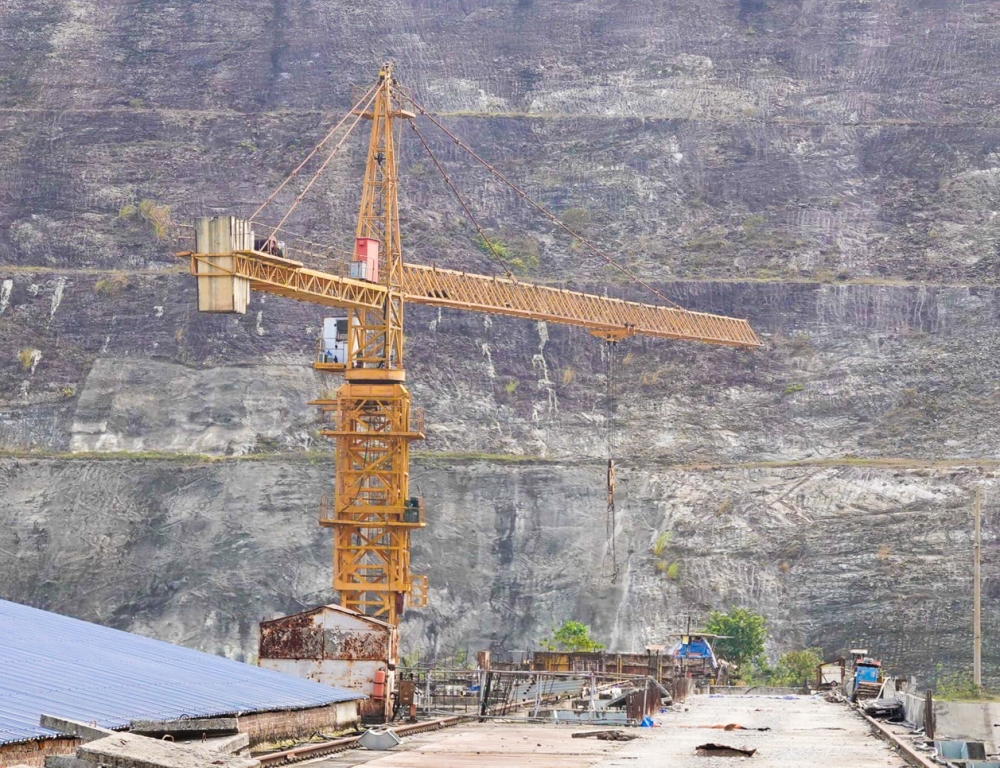

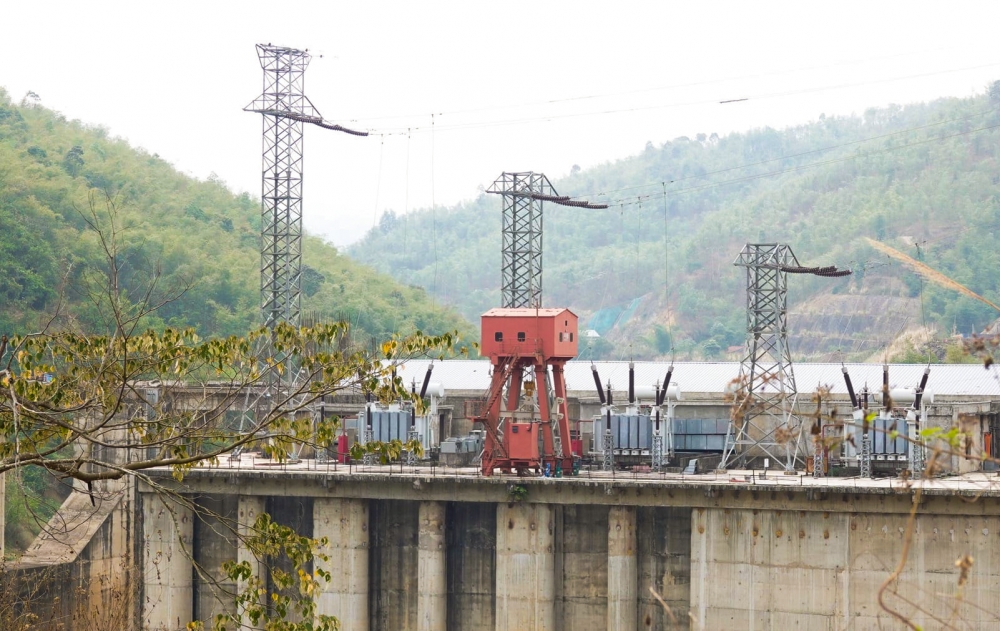

| Hiện trên công trường thủy điện Hồi Xuân không có hoạt động xây dựng. Dãy nhà điều hành, nhà ở dành cho kỹ sư, công nhân hầu hết đóng cửa, cỏ mọc, xuống cấp nghiêm trọng; Các trang thiết bị, máy móc, xe vận chuyển rơi vào tình trạng "đắp chiếu". |
![]() |
| Được biết, vùng lòng hồ dự án thủy điện Hồi Xuân có hơn 655ha đất bị ảnh hưởng, thuộc hai huyện Mai Châu (Hòa Bình) và huyện Quan Hóa (Thanh Hóa). Gần 1.900 hộ dân ở hai địa phương này bị tác động, trong đó khoảng 500 hộ phải tái định cư đến nơi ở mới. Dự án chậm trễ gây ảnh hưởng, bức xúc lớn đến tình hình ổn định hoạt động sản xuất, đời sống của người dân vùng dự án và các kế hoạch phát triển kinh tế địa phương. |
![]() |
| Một số dãy nhà làm việc tại dự án bỏ hoang lâu ngày, cỏ cây mọc um tùm, mái tôn bị hư hỏng. |
![]() |
| Thủy điện Hồi Xuân là dự án có vốn đầu tư lớn và dở dang, kéo dài nhiều năm gây lãng phí và bức xúc cho người dân địa phương. |
![]() |
| Nhiều hạng mục của thủy điện Hồi Xuân dở dang do chủ đầu tư không giải quyết được vấn đề tài chính để đầu tư hoàn thành dự án. |
![]() |
| Không chỉ dở dang nhà máy, chủ đầu tư dự án thủy điện Hồi Xuân còn đang nợ nhiều công trình đối với các địa phương bị ảnh hưởng, như tiền hỗ trợ di dời nhà ở, xây dựng kè, nhà văn hóa, sân bóng cho người dân khu tái định cư Sa Lắng, trạm y tế, trường học, cầu bắc qua sông Mã... |
![]() |
| Ngày 25/3, Thường trực Ban Chỉ đạo Trung ương về phòng, chống tham nhũng, lãng phí, tiêu cực đã tổ chức cuộc họp để thảo luận, cho ý kiến về kết quả thực hiện các kết luận của Tổng Bí thư Tô Lâm từ sau phiên họp 27 của Ban Chỉ đạo đến nay. Thường trực Ban Chỉ đạo thống nhất đưa một số vụ án, vụ việc có dấu hiệu lãng phí vào diện Ban Chỉ đạo theo dõi, chỉ đạo. Trong đó có dự án thủy điện Hồi Xuân. |
