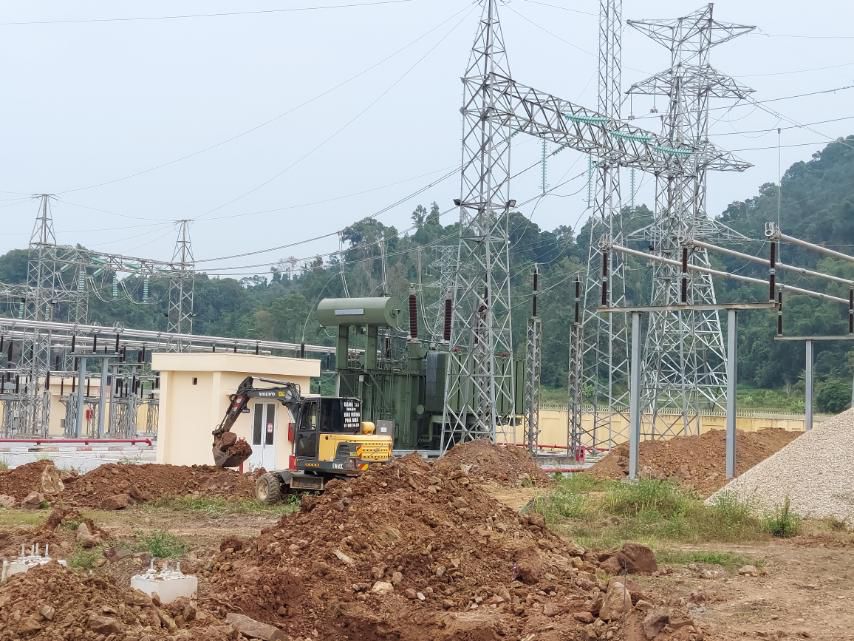

Bắc Giang tập trung tháo gỡ vướng mắc trong thực hiện dự án điện
| Bắc Giang điều chỉnh tiến độ Cụm công nghiệp Việt Nhật Giám đốc Sở Kế hoạch và Đầu tư tỉnh Bắc Giang giữ chức Bí thư Thị ủy Việt Yên Khởi công xây dựng mở rộng cầu Xương Giang, Bắc Giang |
Ngày 28/02, Phó Chủ tịch UBND tỉnh Bắc Giang Phạm Văn Thịnh chủ trì hội nghị trực tiếp kết hợp trực tuyến tới một số huyện, thị xã, thành phố để tháo gỡ khó khăn, vướng mắc trong quá trình triển khai các dự án điện trên địa bàn.
Theo báo cáo, trong những năm gần đây, tốc độ tăng trưởng sử dụng điện tỉnh Bắc Giang luôn duy trì ở mức cao. Năm 2024, điện thương phẩm đạt 6.562 triệu kWh, tăng 9,49% so với năm 2023. Tháng 01/2025, sản lượng điện thương phẩm toàn tỉnh đạt 459 triệu kWh.
![]() |
| Phó Chủ tịch UBND tỉnh Bắc Giang Phạm Văn Thịnh chỉ đạo các đơn vị liên quan tập trung tháo gỡ các khó khăn, vướng mắc trong triển khai thực hiện dự án điện |
Tốc độ tăng trưởng cao tập trung chủ yếu tại các khu công nghiệp (KCN). Năm 2024 và 02 tháng đầu năm 2025, tình hình cung cấp điện cơ bản ổn định, đáp ứng tất cả các nhu cầu sử dụng điện trên địa bàn tỉnh.
Tuy nhiên, hệ thống lưới điện 220kV, 110kV tỉnh Bắc Giang hiện đang vận hành trong tình trạng đầy tải, hệ thống lưới điện trung hạ áp một số khu vực đã quá tải cục bộ, chất lượng điện áp không đảm bảo vào giờ cao điểm, đặc biệt vào các ngày nắng nóng cực đoan kéo dài.
Để đáp ứng tiến độ đầu tư các dự án nguồn và lưới điện theo quy hoạch đã được phê duyệt, đảm bảo nhu cầu điện cho phát triển kinh tế xã hội tỉnh, Tổng công ty Truyền tải điện Quốc gia đang triển khai 07 dự án đầu tư xây dựng đường dây và trạm biến áp 500kV và 220kV (1 dự án đường dây và trạm biến áp 500kV, 7 dự án đường dây và trạm biến áp 220kV).
Tổng Công ty Điện lực miền Bắc, Công ty Điện lực Bắc Giang đã và đang triển khai 43 dự án xây dựng mới, cải tạo nâng cao năng lực vận hành lưới điện 110kV, lưới điện trung, hạ áp (17 công trình lưới điện 110kV; 26 công trình lưới điện trung, hạ áp).
![]() |
| Các dự án điện hiện gặp vướng mắc trong quy hoạch sử dụng đất |
Tại hội nghị, các đại biểu đã phân tích, đề xuất các giải pháp xử lý các khó khăn, vướng mắc về công tác bồi thường giải phóng mặt bằng, chấp thuận và cấp phép giao thông,… trong triển khai các dự án điện tại các địa phương.
Có đại biểu nêu các dự án điện hiện gặp vướng mắc trong quy hoạch sử dụng đất. Qua rà soát sơ bộ quy hoạch sử dụng đất cho các dự án lưới điện tại một số huyện, thị xã, thành phố cho thấy cách ghi trong quy hoạch sử dụng đất mỗi huyện một khác, chưa đảm bảo đủ diện tích đất cho các dự án điện theo quy hoạch.
Bên cạnh đó, có đại biểu đề nghị UBND tỉnh chỉ đạo có hướng dẫn về trình tự, thủ tục chủ trương đầu tư lưới điện trung áp, hạ áp để các đơn vị triển khai thực hiện.
Phát biểu kết luận hội nghị, Phó Chủ tịch UBND tỉnh Bắc Giang Phạm Văn Thịnh đề nghị Sở Công Thương là đầu mối theo dõi báo cáo hàng tuần. Phối hợp với Công ty Điện lực Bắc Giang, Ban Quản lý dự án lưới điện, Ban Quản lý dự án phát triển Điện lực xác định mốc thời gian dự kiến cụ thể cho từng dự án.
![]() |
| Giám đốc Công ty Điện lực Bắc Giang Nguyễn Bá Sơn nêu một số khó khăn, vướng mắc trong triển khai dự án điện |
Đồng thời, xây dựng báo cáo tình hình thực hiện dự án hàng tuần, đề xuất điều chỉnh các mốc thời gian nếu cần thiết. Tham mưu trong công tác thi đua khen thưởng, nhắc nhở phê bình trong triển khai các dự án điện. Chủ trì tổng hợp chung nhu cầu sử dụng đất theo quy hoạch và theo kế hoạch sử dụng đất theo từng năm gửi các sở, ngành, địa phương.
Văn phòng UBND tỉnh phối hợp với Sở Công Thương giao bổ sung nhiệm vụ trọng tâm cho người đứng đầu các sở, ngành, huyện, thị xã, thành phố trong triển khai dự án điện. Công ty Điện lực Bắc Giang, Ban Quản lý dự án lưới điện, Ban Quản lý dự án phát triển Điện lực phối hợp chặt chẽ với các sở, ngành, địa phương trong triển khai dự án.
Phó Chủ tịch UBND tỉnh nhấn mạnh các dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối, đường dây và trạm biến áp 110kV Sơn Động, dự án xuất tuyến 110kV sau trạm biến áp 220kV Lạng Giang, xuất tuyến trạm biến áp 220kV Yên Dũng đấu nối vào đường dây 110kV mạch kép Vân Trung - Song Khê là các dự án trọng tâm, cần ưu tiên hoàn thành khẩn trương.
Do đó, các sở, ngành, địa phương theo chức năng, nhiệm vụ cần nỗ lực hết mình, cố gắng hết sức hoàn thành nhiệm vụ, đảm bảo điện phục vụ các mục tiêu phát triển KT-XH.
