Huyện Bình Xuyên: Gỡ khó GPMB để tăng trưởng kinh tế 2 con số
| Bình Xuyên: Số hóa thông tin Nghĩa trang Liệt sĩ chiến dịch Trần Hưng Đạo Tuổi trẻ Bình Xuyên tự hào, vững tin theo Đảng Vĩnh Phúc: Trưởng Công an huyện viết thư cảm ơn Nhân dân trước khi giải thể |
![]() |

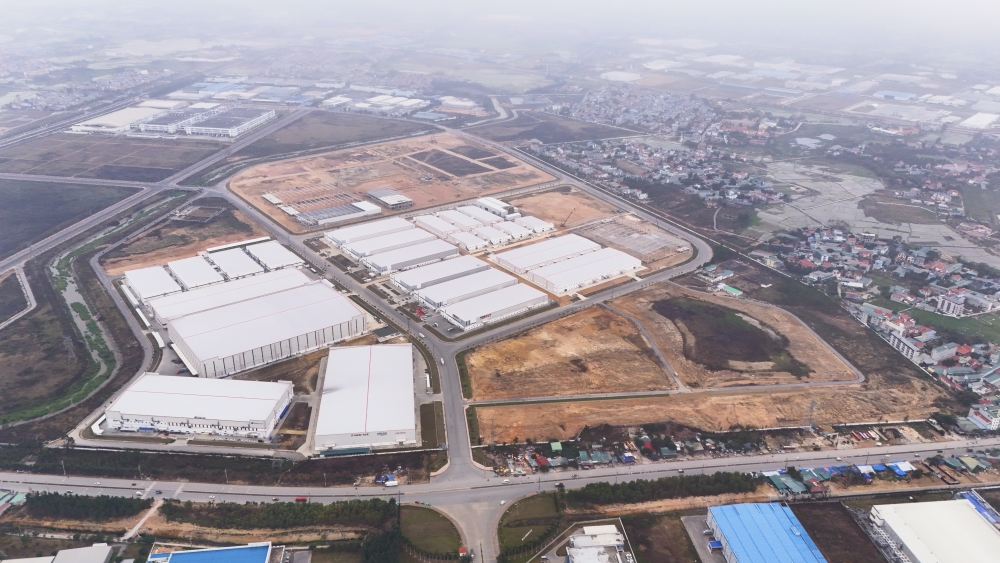

| Ảnh minh họa |
Với sự quyết tâm và cách làm sáng tạo, công tác giải phóng mặt bằng phục vụ các dự án công nghiệp ở huyện Bình Xuyên đã đạt được kết quả tích cực.
Bí thư Huyện ủy Bình Xuyên Nguyễn Mạnh Hùng cho biết: Để hoàn thành nhiệm vụ chính trị được giao, Huyện ủy, UBND huyện chỉ đạo quyết liệt các đơn vị chuyên môn, các địa phương triển khai đồng bộ các giải pháp về bồi thường, giải phóng mặt bằng (BT-GPMB), nhất là đối với các dự án lớn, trọng điểm.
Tính từ năm 2021 đến nay, Bình Xuyên đã triển khai thực hiện BT - GPMB 117 dự án, tổng diện tích đất thu hồi 988,9 ha. Đến nay, đã thực hiện quy chủ, kê khai xong 771,27/988,9 ha, đạt 77,9%. Trong đó, đã BT-GPMB được 527,29 ha, tăng gần 7% so với cả nhiệm kỳ 2016 - 2020. Tổng số tiền đã chi trả hơn 1.374 tỷ đồng cho 10.851 lượt gia đình, cá nhân, tổ chức.
Hiện Bình Xuyên dẫn đầu các địa phương trong tỉnh về diện tích đã bàn giao cho nhà đầu tư xây dựng cơ sở hạ tầng.
Điển hình như Dự án Quản lý nguồn nước và ngập lụt tỉnh Vĩnh Phúc đã giải phóng xong 103,19 ha; Dự án Trung tâm Logistics ICD Vĩnh Phúc đã giải phóng xong 82,6/83,4ha; Dự án Khu công nghiệp (KCN) Sơn Lôi đã giải phóng xong 117,04/257,35 ha; Dự án KCN Bá Thiện II đã giải phóng xong 250,97/308,83 ha; Dự án KCN Bình Xuyên đã giải phóng xong 239,21/286,98 ha; Dự án KCN Nam Bình Xuyên, giai đoạn I đã giải phóng xong 56,11/153,52 ha; Dự án Khu nhà ở công nhân tại thị trấn Bá Hiến đã giải phóng xong 30,53 ha...
Thực hiện sự chỉ đạo của lãnh đạo tỉnh, hiện huyện Bình Xuyên đang dồn lực tập trung cho công tác BT-GPMB các dự án điện. Đặc biệt là Dự án đường dây 500kV Lào Cai - Vĩnh Yên, đoạn đi qua huyện Bình Xuyên có 7 vị trí móng cột cần giải phóng mặt bằng với diện tích 0,66ha; 9,3ha dưới hành lang tuyến đường dây và các nhà ở công trình nằm dưới hành lang đường dây cần bố trí đất tái định cư.
Đến thời điểm này đã kiểm kê, kê khai diện tích 0,66ha tại 7 vị trí chân cột của 23 hộ dân, Công ty Chăn nuôi Việt Nam và đất của UBND xã Trung Mỹ quản lý. UBND huyện đã ra quyết định phê duyệt phương án BT-GPMB, thu hồi đất theo quy định.
Về tài sản, cây cối, đã kiểm đếm, kê khai 14/14 hộ có cây trồng trên đất và tài sản trên đất của Công ty Chăn nuôi Việt Nam; đang thẩm định để phê duyệt phương án bồi thường, hỗ trợ theo quy định.
Đối với diện tích dưới hành lang tuyến đường dây, đã kiểm đếm, kê khai xong tài sản của 2/2 hộ dân phải tái định cư; đã quy chủ 30 hộ (3,9/6,17ha) có diện tích ảnh hưởng dưới hành lang an toàn đường dây để kiểm kê, kê khai.
Trong quá trình thực hiện GPMB phục vụ các dự án điện, huyện Bình Xuyên gặp nhiều khó khăn, vướng mắc cần được các cấp có thẩm quyền tháo gỡ.
Khi Luật Đất đai 2024 có hiệu lực từ ngày 1/8/2024 đã có nhiều quy định về bồi thường, hỗ trợ, tái định cư có sự điều chỉnh so với Luật Đất đai 2013 thì các dự án đang thực hiện theo Luật Đất đai 2013 sẽ kéo dài thời gian để thực hiện lại một số trình tự, thủ tục theo Luật Đất đai 2024, do đó sẽ không thể đảm bảo tiến độ theo kế hoạch đề ra từ đầu năm 2024.
Trong khi đó, một số nội dung cần thực hiện lại theo Luật Đất đai 2024 như việc bồi thường về đất được thực hiện bằng việc giao đất có cùng mục đích sử dụng với loại đất thu hồi, trường hợp không có đất để bồi thường thì được bồi thường bằng tiền theo giá đất cụ thể của loại đất thu hồi do UBND cấp có thẩm quyền quyết định tại thời điểm phê duyệt phương án bồi thường, hỗ trợ, tái định cư. Do vậy, các dự án phải thực hiện lại quy trình để xác định giá đất cụ thể.
Hiệu lực của thông báo thu hồi đất là 12 tháng tính từ ngày ban hành thông báo thu hồi đất. Theo quy định này, thông báo thu hồi đất của các dự án đang thực hiện đều đã hết hiệu lực, cần phải thực hiện quy trình để ban hành lại thông báo thu hồi đất...
Diện tích thu hồi để thực hiện các chân cột điện tương đối nhỏ lẻ, đối với diện tích còn lại, các hộ dân đề nghị cần thu hồi hết do khó canh tác, dẫn đến việc BT-GPMB các dự án không đạt tiến độ.
Bên cạnh đó, một số hộ dân đề nghị được bồi thường, hỗ trợ tài sản vật kiến trúc trên đất, diện tích các loại đất hành lang do ảnh hưởng đường dây kéo điện như ở phần chân cột. Trong khi đó, theo Nghị định số 88 của Chính phủ và Quyết định số 47 của UBND tỉnh quy định chỉ hỗ trợ, bồi thường đối với đất trồng cây lâu năm, không quy định hỗ trợ, bồi thường các loại đất khác.
Trong khi chờ đợi các cấp có thẩm quyền xem xét, tháo gỡ kịp thời các điểm nghẽn vướng mắc phát sinh trên địa bàn, trước mắt, huyện Bình Xuyên tập trung chỉ đạo các cơ quan chuyên môn và UBND các xã, thị trấn tiếp tục tuyên truyền, vận động; tiến hành kê khai, kiểm đếm phần diện tích còn lại của các dự án. Cùng với đó, hoàn thiện hồ sơ thủ tục kiểm đếm, cưỡng chế kiểm đếm, cưỡng chế thu hồi đất nếu cần.
